雪停即开工!哈尔滨依兰县“风光储一体化项目”冲刺年底并网发电

雪停即开工!哈尔滨依兰县“风光储一体化项目”冲刺年底并网发电

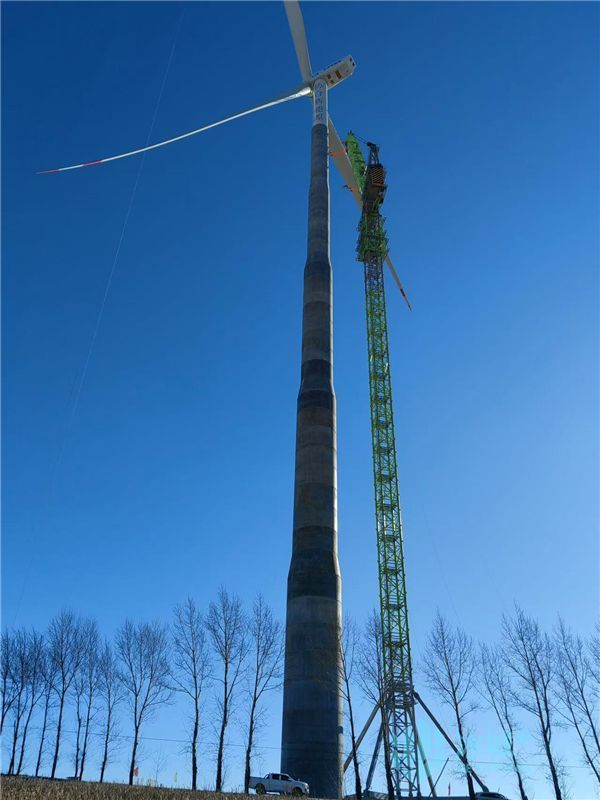

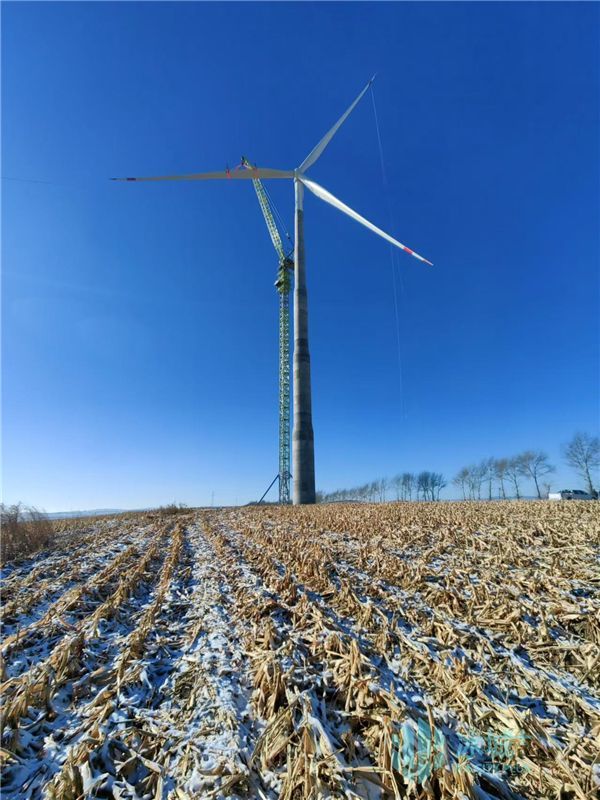

一场大雪过后,国内首批新能源领域增量混合所有制改革重点项目——“哈尔滨依兰风光储一体化项目”一期200兆瓦风电项目,又开始紧张有序的风力发电机组大件吊装作业。项目建设人员克服冬季施工困难等不利因素,抢抓工期,向实现年底并网发电的计划目标发起冲刺。

“11月23日,我们完成了首台混塔风机的吊装作业,现在正进行第2-5台混塔风机的吊装作业工作,争取在气温低于-15℃之前完成全部吊装工作。”依兰县新能源产业推进办公室主任刘国华告诉记者,“哈尔滨依兰风光储一体化项目”一期200兆瓦风电项目,是省内首个采用单机容量8.5兆瓦、轮毂高度185米、叶轮直径220米的大机型的风电项目。项目位于哈尔滨依兰县宏克力镇、愚公乡境内,建设项目包括21台单机容量8.5兆瓦和3台单机容量7.15兆瓦的风电机组,总装机容量200兆瓦,总投资10.6亿元。项目投产后,年上网电量约6.3亿千瓦时,每年可节约标准煤约19万吨,减少二氧化碳排放约52万吨,助力依兰县打造清洁能源示范基地。

“‘哈尔滨依兰县风光储一体化项目’是国内首批新能源领域增量混合所有制改革重点项目之一,由协合新能源集团有限公司与哈尔滨工业投资集团有限公司、黑龙江省晨兴发电有限公司共同投资建设,三家公司充分发挥国有企业和民营企业各自优势,形成了混合所有制联合体——依兰县增量混改新能源有限公司,为实现国有企业和民营企业经济效益、社会效益的共赢奠定了坚实基础。”依兰县副县长杨向海告诉记者,项目签约后,依兰县委、县政府派出专人专班,从项目选址、手续办理和施工准备等不同阶段进行服务保障,县新能源产业推进办公室每周汇总跟进项目建设进度,协调各相关部门为项目建设提速。2024年5月8日项目正式开工建设,截至目前,24台风机的基础开挖进度已完成约80%,基础浇筑工作已完成70%左右,后续的吊装工作将逐步开展。

下一步,依兰县将继续举全县之力发展壮大风电产业,坚定扛起维护国家能源安全的政治责任,在全力招大引强延伸风电产业链条的基础上,持续深度开发风力资源,加速向“两百万装机”目标迈进,努力将依兰县打造成为享誉龙江的新能源产业发展样板区。

哈尔滨日报记者 张大星 文

来源:冰城+客户端
